东庄水利公司:枢纽工程稳步推进蓄水及后续建设
来源:文/李妍 发布时间:2026-03-02 阅读数:34
新春伊始,万象更新,东庄水利枢纽工程施工现场一派繁忙景象。数百名建设者正抢抓春季施工黄金期,有序推进各项施工任务,全力冲刺2026年全面完工目标。
自去年11月4日顺利下闸并启动蓄水以来,东庄水利枢纽工程蓄水工作严格按照《陕西省泾河东庄水利枢纽工程初期蓄水计划》稳步推进,库区水位已提升至660.46米高程,坝前水深达82.46米,库区蓄水量达8708万立方米,蓄水工作取得阶段性成果。

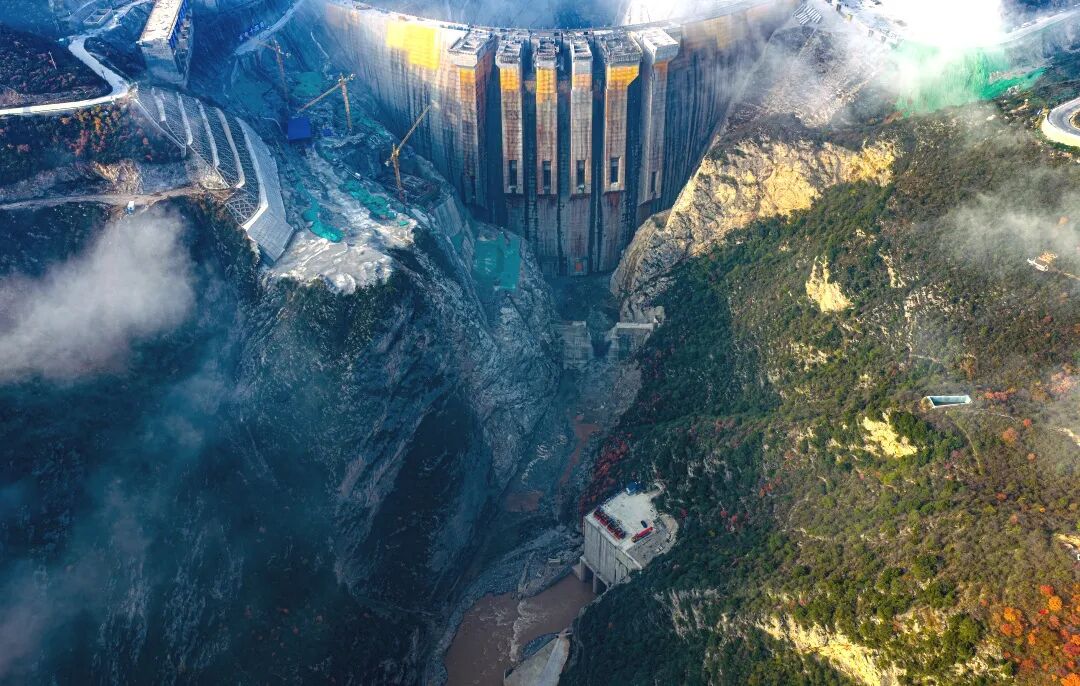

东庄水利枢纽工程大坝下闸蓄水
蓄水期间,东庄水利公司科学调度水库运行,将入库流量控制在28.3立方米每秒至135立方米每秒之间,出库流量保持在6立方米每秒至35立方米每秒之间,既保障了工程蓄水安全,也有效满足了下游泾惠渠灌区的农业灌溉及城乡生活、生态用水需求。同时,东庄水利枢纽工程也取得多项突破性进展。导流洞封堵已完成2仓;水垫塘、二道坝工程通过验收;引水发电系统工程联合进水塔浇筑至751米高程,厂房施工已达水轮机层;库坝区防渗帷幕灌浆完成超80%;泾河大桥已具备通车条件,为后续施工和区域交通提供有力支撑。
东庄水利公司将加快推进剩余工程建设,同步强化蓄水期间的安全监测与运行管理,严把工程质量和施工安全关,持续锚定目标、加压奋进,全力夺取一季度“开门红”,为全年高质量发展开好局、起好步。
相关信息
地址:西安市未央区浐灞大道2021号
邮政编码:710018
Copyright 2024 sxswfzjt.com All Right Reserved
备案号: 陕ICP备2024028293号 版权所有 @陕西水务发展集团有限公司
